DUKOVANY (mad) – Na pozemcích, kde v budoucnu vyroste nový jaderný zdroj, se rozjely první vrtné soupravy. Geotechnické průzkumy, které potrvají několik měsíců, mají přinést detailní informace o vlastnostech a kvalitě půdy i hornin pod budoucími budovami a stavebními celky.

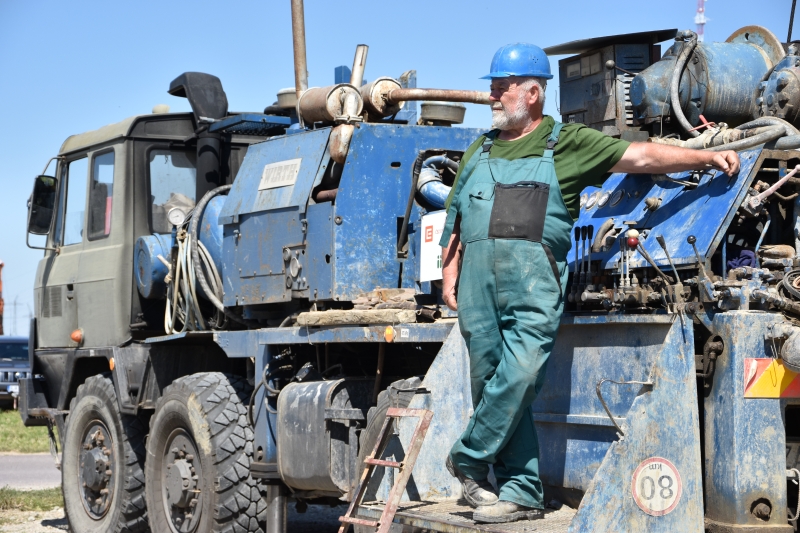

Do průzkumů se postupně zapojí až deset vrtných souprav a doprovodných vozidel. Odborníci provedou přibližně 300 inženýrsko-geologických vrtů do hloubky až 130 metrů, doplněných o penetrační sondy.
Součástí prací bude také odběr vzorků zemin, hornin a podzemních vod, stejně jako různé zkoušky a měření.
„Jsem rád, že necelé dva měsíce po podpisu smlouvy můžeme zahájit první reálné práce v terénu. Oceňuji, že od počátku je provádějí zkušení odborníci ze specializované české společnosti. Je to důkaz těsné spolupráce mezi KHNP a českými firmami už od prvních dnů,“ uvedl generální ředitel společnosti KHNP Whang Jooho.
Spolupráci s českými firmami zdůraznil i ministr průmyslu a obchodu Lukáš Vlček: „Co společnost KHNP slíbila, to dodržela. Všechny práce na projektu běží podle plánu a pod dohledem špičkových odborníků.“
Podle generálního ředitele Elektrárny Dukovany II Petra Závodského budou aktuální průzkumy probíhat několik měsíců. Poté dojde k laboratornímu vyhodnocení vzorků a zpracování závěrečné zprávy, jejíž dokončení se očekává v příštím roce.
Na ploše zhruba 100 hektarů staveniště budou nejprve provedeny neinvazivní geofyzikální průzkumy v délce profilů přibližně 10 kilometrů, následovat má realizace 300 vrtů o celkové hloubce přes 12 kilometrů a zhruba 350 penetračních sond s celkovou délkou přes
5 kilometrů.
Výstavba nových bloků jaderné elektrárny v Dukovanech by měla začít v roce 2029, přechod prvního bloku do zkušebního provozu je plánován na rok 2036.
