Dukovany zažívají jeden z nejrušnějších roků. Na odstávkách pracují tisíce lidí

Profilovka
za 5 dní

DUKOVANY - V Jaderné elektrárně Dukovany je v těchto týdnech výrazně rušněji než loni. Kvůli souběhu plánovaných odstávek třetího a čtvrtého výrobního bloku se na pracích podílí 3000 lidí. Vedle zaměstnanců ČEZ zajišťují většinu činností pracovníci dodavatelských firem, kteří se podílejí na kontrolách, údržbě i modernizaci zařízení.

Na plánovaných pracích se podílejí desítky firem. Právě dodavatelé tvoří páteř odstávkových týmů a zajišťují specializované činnosti, které vyžadují vysokou odbornost i dlouholeté zkušenosti s jadernou energetikou. Do nejvíce střežených prostor elektrárny nyní denně vstupuje kolem 600 lidí, dvakrát víc než v loňském roce.

„Letošní rozsah prací patří k nejnáročnějším za poslední roky. Čekají nás tisíce pracovních úkolů, od běžné údržby a kontroly až po modernizace zařízení. Právě během odstávek je možné provádět některé práce, které není možné dělat za běžného provozu výrobních bloků,“ podotýká člen představenstva ČEZ a ředitel divize jaderná energetika Bohdan Zronek.

Výhodou české jaderné energetiky je úzká spolupráce mezi oběma jadernými elektrárnami a jejich dlouhodobými dodavateli. Společnost Energoservis, která patří do Skupiny ČEZ, zajišťuje servis zařízení jak v Dukovanech, tak v Jaderné elektrárně Temelín.

„Zásadně těžíme z toho, že zajišťujeme opravdu významnou část údržby všech šesti českých jaderných bloků. Když je to potřeba, dokážeme do Dukovan rychle přesunout zkušené odborníky z Temelína a posílit tak tým v době odstávky,“ říká generální ředitel společnosti ČEZ Energoservis František Krček.

Od začátku roku elektrárna Dukovany vyrobila 8 968 231 megawatthodin elektřiny. Společně s Temelínem jde o zdroje, které produkují největší množství čisté elektrické energie, a podílí se tak výraznou měrou na bezemisní výrobě Skupiny ČEZ.

Ročně se díky jaderným elektrárnám nevypustí do ovzduší přibližně dvě desítky milionů tun CO2.

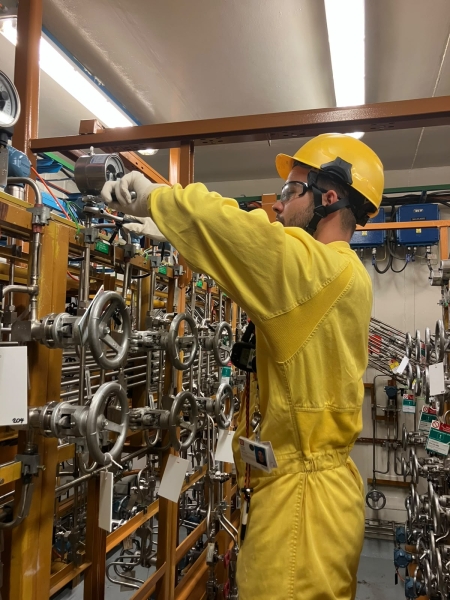

Při plánované odstávce třetího bloku odborníci provádí 50 investičních akcí, z toho deset nových. Zaměřují se především na další zvýšení spolehlivosti zařízení a podporu bezpečného dlouhodobého provozu elektrárny.

Během společné odstávky třetího a čtvrtého bloku se pak uskutečňuje dalších pět investičních akcí. Hlavní objem prací tvoří pravidelná údržba, předepsané kontroly a servis technologických zařízení. Obě odstávky v součtu zahrnují přes 20 000 pracovních příkazů.

Jaderné elektrárny Skupiny ČEZ v uplynulých letech postupně přešly na prodloužené palivové kampaně. V Dukovanech je od roku 2024 standardem šestnáctiměsíční palivová kampaň, kdy provoz bloků mezi odstávkami trvá čtrnáct měsíců a následuje více než měsíční odstávka. Přechod na delší, konkrétně osmnáctiměsíční palivovou kampaň, letos dokončí i Temelín.

V jeho případě to znamená šestnáct měsíců provozu a přibližně dva měsíce odstávky. Druhý blok temelínské elektrárny v tomto režimu už pracuje, první blok do konečné fáze delší palivové kampaně přejde na podzim letošního roku. Cílem těchto změn je zvýšení celkové výroby elektřiny, efektivnější využití jaderného paliva a nižší zatížení technologie díky stabilitě provozních parametrů.

Radek Doležal
